Rana kommune skal etablere 220 meter nytt fortau langs Gamle Nesnavei mellom Brakkebakken 2 og kryss Fv.810, i løpet av 2025. Anleggsarbeidene vil foregå fra mai til november.

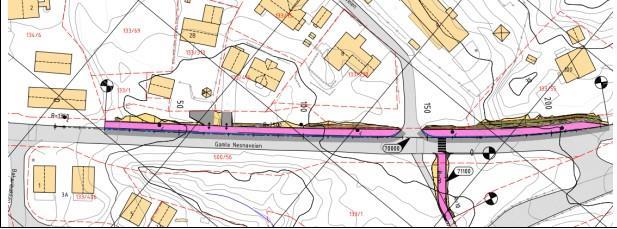

Området der det skal anlegges fortau er markert med rosa.
Prosjektet omfatter:
- 220 meter med nytt fortau
- 20m ny stikkrenne gjennom Gamle Nesnaveien
- Etablering av 2 stk nye sandfangkummer
- Omlegging av gangveg fra kulvert til Gamle Nesnaveien
- Etablering av nytt gangfelt
- Etablering av nye gatelys
- Etablering av sikringsgjerde i fjellskjæring
Det er VM Rana AS som skal utføre arbeidet for Rana kommune.

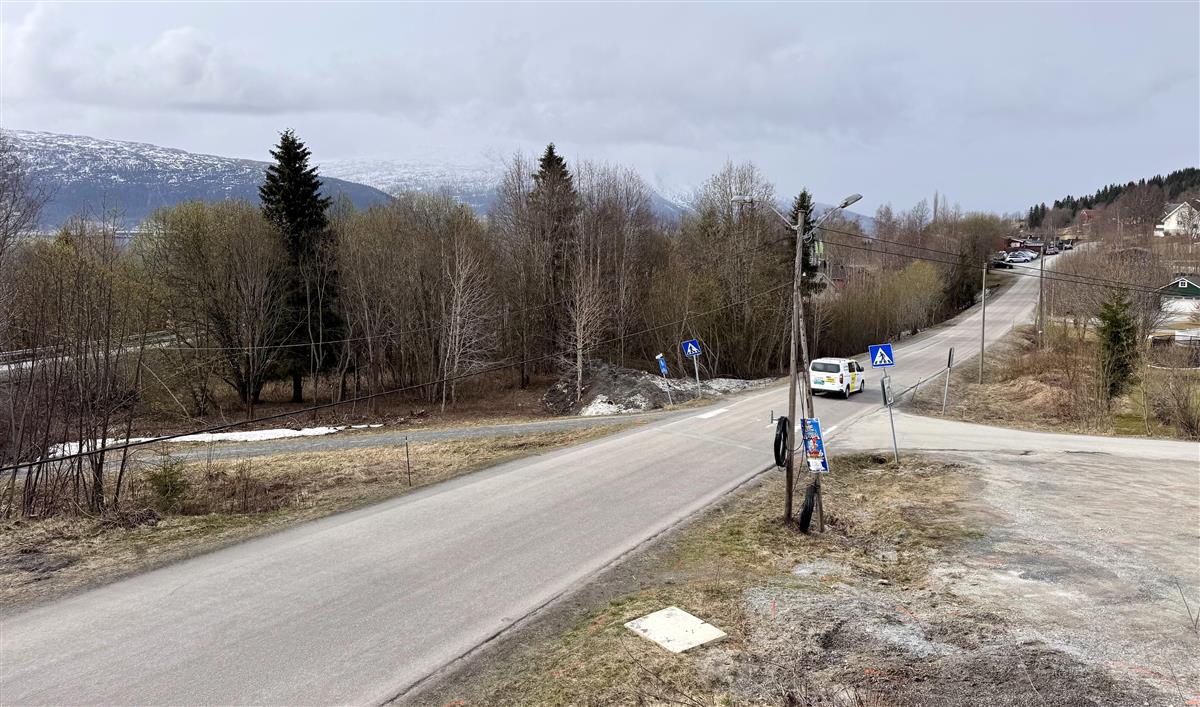

Det er denne strekningen langs Gamle Nesnavei som nå skal få fortau.
Roger Marthinsen
Trafikkavvikling under anleggsperioden:
Anleggsarbeidet vil medføre stenging av ett kjørefelt der anleggsarbeidet pågår. I en periode vil krysset inn til Kisveien være helt stengt. Omkjøring vil bli skiltet.
Beboere som får avgravd sin innkjørsel blir kontaktet i forkant av entreprenør. Anleggsområdet vil bli skiltet og sikret med gjerder.
Under anleggsperioden vil deler av grusbanen ved Kisbanen blir gjerdet inn og benyttet til riggområde.

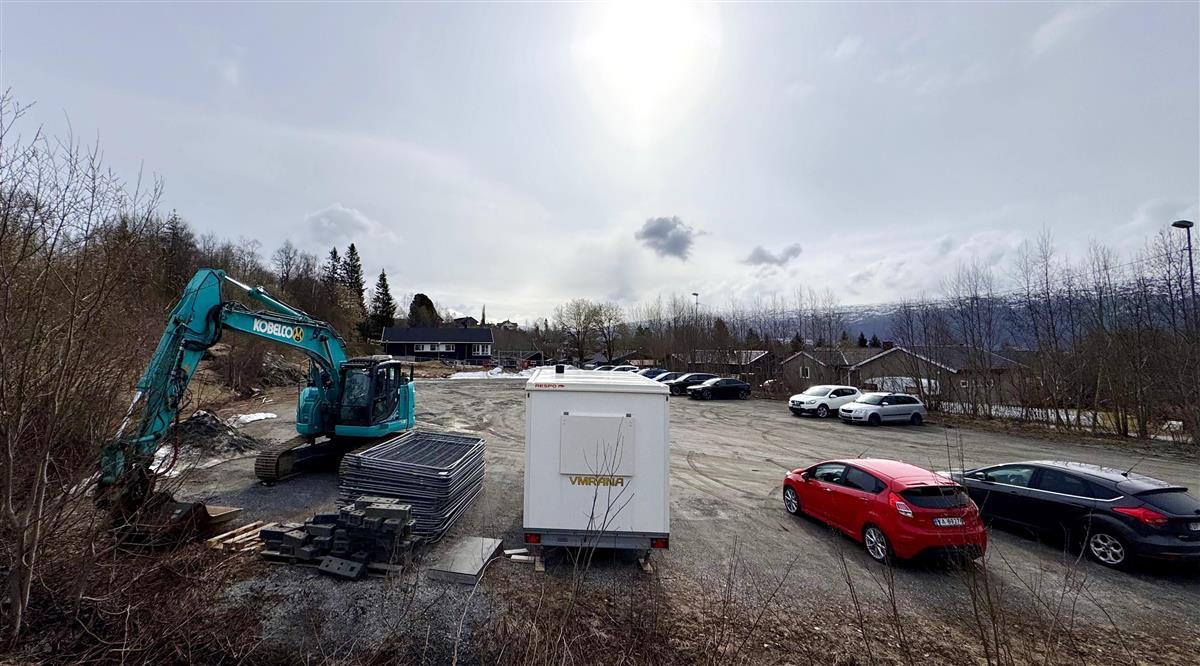

Deler av Hagaløkka vil bli benyttet til riggområde.
Roger Marthinsen
Fremdrift:
Anleggsarbeidene vil foregå fra mai til november 2025
Vi beklager ulempene som anleggsarbeidene medfører og ser frem til et godt samarbeid.
Budsjett:
Prosjektet har ett budsjett på 6 millioner.
Arbeidene med å anlegge fortau starter i mai.
Roger Marthinsen
