Hva skjer når?

Byggeprosjektet for Solsiden bo- og aktivitetssenter er beregnet å vare i perioden 7. januar 2026 til 6. oktober 2028.

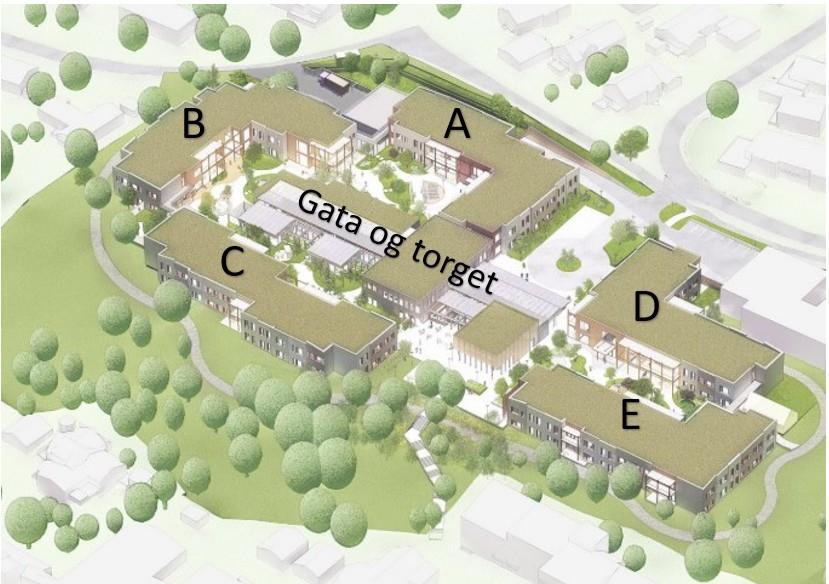

I løpet av byggeperioden skal det ferdigstilles ca. 18 600 kvadratmeter fordelt på fem ulike helsebygg og et stort fellesbygg. Driftsarealene bygges i kjelleren, og de ulike bygningsdelene forbindes med et kulvertsystem under bakken. Uteområdet vil opparbeides med en kombinasjon av skjermede hager og uterom som er åpne for offentligheten.

Framdriftsplan

  • Grunnarbeider infrastruktur - mars 2026 - september 2027
  • Bygg A - skal stå ferdig mai 2027
  • Bygg B - skal stå ferdig september 2027
  • Bygg C - skal stå ferdig desember 2027
  • Gata del 1 - skal stå ferdig februar 2028
  • Gata del 2 - skal stå ferdig august 2028
  • Bygg E - skal stå ferdig mars 2028
  • Bygg D - skal stå ferdig april 2028
  • Utomhusarbeider vil foregå i perioden juni 27 - oktober 28


Byggeprosessen for alle de ulike byggene består av tre løp: råbygg, innredning og systematisk ferdigstilling.

Se løpende driftsmeldinger fra prosjektet



Send spørsmål til prosjektet
